Центральную районную больницу обновляют в рамках национального проекта. Уже в 2020 году здесь откроют центр онкологической амбулаторной помощи, установят аппараты для томографии. Важная, но невидимая деталь – необходимое для сложной техники электричество. Мощности старой подстанции для переоснащения не хватало.
«Потребность нужна больше, чем было заявлено, и поэтому была произведена модернизация всей электросети, ─ пояснил главный врач Карасукской центральной районной больницы Александр Лидер.─ Теперь мощности имеют даже небольшой запас».

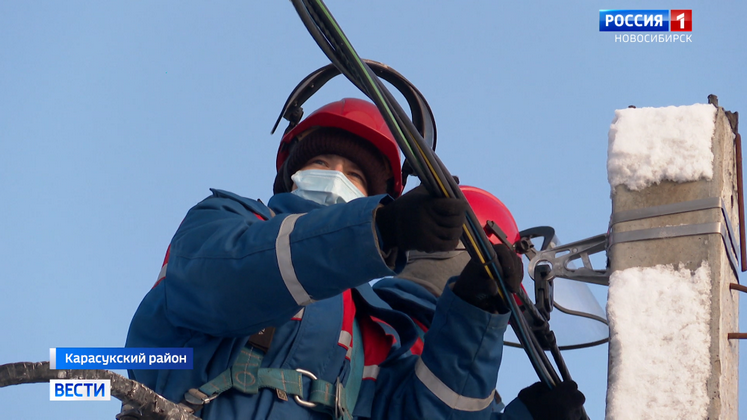

Реконструкцию подстанции взял на себя Карасукский филиал АО РЭС. В ходе работ заменили большую часть оборудования центра питания, опоры и провода. Успели в кратчайшие сроки.
«В рамках технологического присоединения работу по данному объекту возможно выполнить в течение четырёх месяцев. Но понимая важность вопроса, мы сделали реконструкцию за два месяца», ─ подчеркнул начальник Карасукского РЭС Александр Игнатенко.
Возможность отключать электричество для реконструкции подстанции у энергетиков была не всегда. Больница – объект особый. Поэтому в первую очередь учитывали мнение медиков, чтобы не помешать их работе.
Карасукские сети ждут завершения работ в больнице. Как только онкоцентр будет готов, туда потечёт электричество.
